Le projet de requalification porte sur l’aménagement de l’îlot Delcourt / Salengro.
Le projet
Il comprend :
- L’aménagement des espaces publics par Valenciennes Métropole qui débuteront en octobre 2026 :
Côté ouest du site
- La création d’une cour urbaine organisée en « U » accessible depuis la rue Delcourt, permettant de desservir les deux parkings privatifs de l’opération HLI,
- La création d’une poche de parking public et un dépose minute de 4 places, accessibles depuis la cour urbaine,
- La rénovation de la clôture d’enceinte de l’école, et le recul du portail, permettent de dégager un petit parvis sécurisé au droit de l’entrée de l’école maternelle.
Côté Est du site
- La création d’un mail transversal, dans le prolongement de la cour urbaine, qui longe la frange Nord du site et rejoint la rue Salengro,
- La création d’un parking public associé à un square directement connecté à l’école primaire, afin d’accueillir de manière sécurisée les enfants.
- L’aménagement du carrefour rue Salengro pour sécuriser les piétons sur ce secteur.

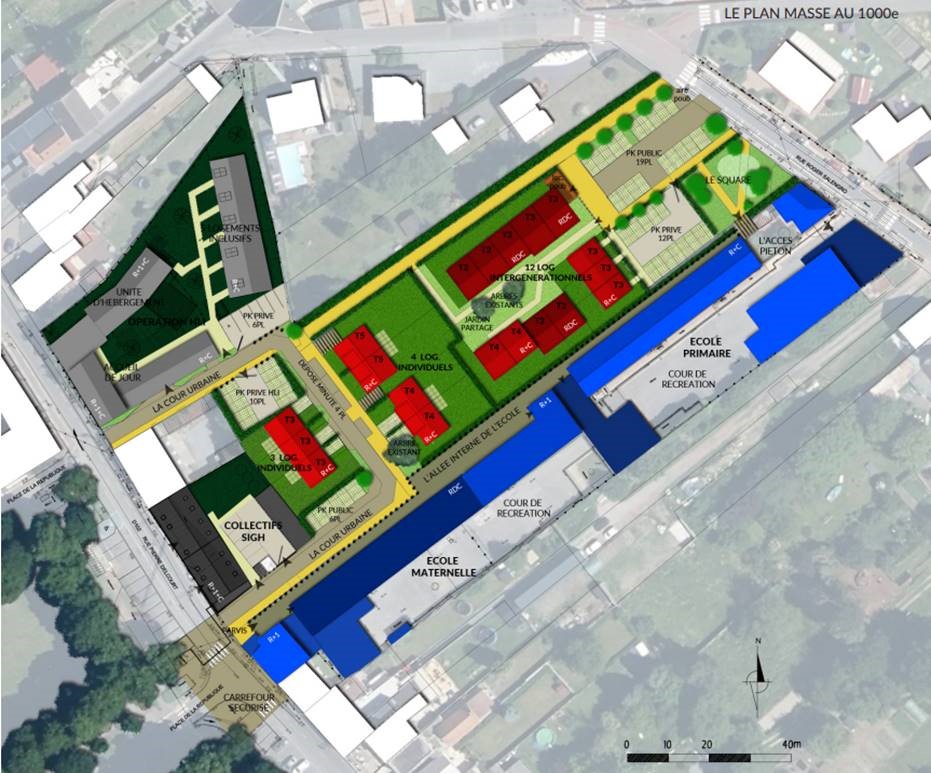

Plan aménagement
- La construction de 9 logements individuels (T4/T5) en cœur d’ilot et de 12 logements intergénérationnels (T2/T3) ;
- La réhabilitation des équipements publics avec notamment la création d’un restaurant scolaire (livré 2023) et la réhabilitation de l’école maternelle (en cours d’étude, avec un démarrage des travaux également prévu début 2027).
- SIGH : construction de 21 logements locatifs sociaux destinés aux familles et aux personnes âgées. Les travaux devraient débuter début 2027 pour une durée prévisionnelle de 18 mois.
L’opération Centre-Bourg sera livré en 2028.
Coût de l’opération
- 1 700 000 € dont 623 000 € financés par Valenciennes Métropole.

Infos travaux
- Démolition du 9,9 bis rue Pierre Delcourt : travaux en cours pour une durée de 6 semaines, afin de permettre le démarrage des aménagements d’espaces publics.
- Aménagement des espaces publics : phase de conception en cours, avec un objectif de démarrage des travaux à l’automne pour une première phase d’une durée de 3 mois. La seconde phase des aménagements d’espaces publics débutera lors de la livraison des logements de la SIGH.
